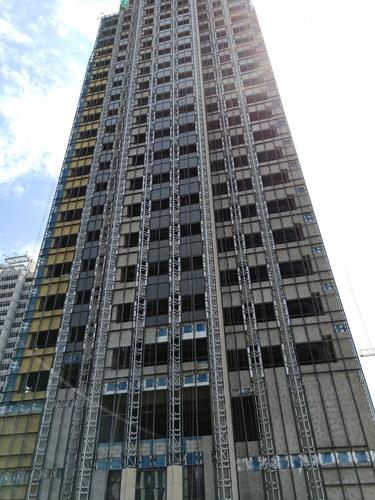

一、本周工程概况

本周创新广场二期一标段建筑幕墙工程整体按计划推进,现场施工秩序正常,安全、质量、进度总体受控。本周重点围绕主楼东立面单元式玻璃幕墙安装、南立面铝板幕墙龙骨安装及裙楼石材幕墙收口整改开展工作,各工序衔接基本顺畅。

二、本周完成工程量

  1. 主楼东立面:完成单元式玻璃幕墙板块安装42块,累计完成该立面总量的78%。
  2. 主楼南立面:完成铝板幕墙镀锌钢龙骨安装约320米,完成率约65%;防火隔离层铺设同步跟进。
  3. 裙楼区域:完成石材幕墙局部收口整改12处,完成预埋件复测与补强8处。
  4. 材料进场:本周进场单元式玻璃幕墙板块48块、铝单板约600平方米、结构胶及耐候胶共120支,材料合格证及复检报告齐全。

三、材料与设备情况

本周主要材料供应基本满足现场需求,玻璃板块加工厂供货节奏正常,铝板加工周期略有压缩。现场共投入施工升降机1台、电动吊篮6台、汽车吊1台,设备运行状态良好,无故障停机影响施工。结构胶及耐候胶按规范要求存储和使用,双组分胶进行混胶比抽检2次,结果合格。

四、质量与安全情况

质量管理方面,本周完成幕墙板块安装隐蔽验收3批次,重点检查板块挂接、密封胶缝及防火封堵,验收结论合格。对已安装玻璃幕墙进行淋水试验抽检2处,未发现渗漏。针对裙楼石材色差问题,已要求供货厂家补充同批次材料并加强进场检验。

安全管理方面,本周开展班前安全教育5次、高处作业专项检查1次,重点检查吊篮安全锁、钢丝绳及安全带使用情况,发现并整改安全隐患3项。现场临边防护和洞口封堵基本到位,未发生安全事故。

五、存在问题及改进措施

  1. 主楼东立面部分板块安装偏差需微调,已安排测量班组复测并校正,要求安装班组严格执行挂线控制。
  2. 裙楼石材幕墙局部胶缝宽度不均,已下达整改通知,责令限期返工并组织复查。
  3. 受近期雨水天气影响,室外吊篮作业存在间歇停工,已调整作业顺序,优先安排室内收边及材料转运工作。

六、下周工作计划

  1. 完成主楼东立面剩余单元式玻璃幕墙板块安装,计划完成22块,力争该立面安装基本收尾。
  2. 推进南立面铝板幕墙龙骨安装至85%,同步开展避雷连接及防火封堵施工。
  3. 完成裙楼石材幕墙整改复查及剩余收口工作。
  4. 组织幕墙板块安装及打胶工序技术交底,确保外观质量与密封性能。
  5. 持续做好雨后复工安全检查,重点核查吊篮及临电设施。

七、

本周幕墙工程总体进展平稳,各分项工程按节点有序推进。项目部将继续加强材料进场检验、工序质量控制和现场安全巡查,确保创新广场二期一标段建筑幕墙工程安全优质高效完成。
